Sàn dự ứng lực – Qui trình và công nghệ thi công

Sàn dự ứng lực yêu cầu kỹ thuật thi công khác biệt với các loại sàn khác trong thị trường xây dựng. Với mục đích đảm bảo chất lượng, kỹ thuật đem lại sản phẩm chất lượng nhất. Qui trình thi công 11 bước Sàn dự ứng lực của Việt Thành Công được trình bày trong bài viết này.

Thi công sàn dự ứng lực theo qui trình 11 bước

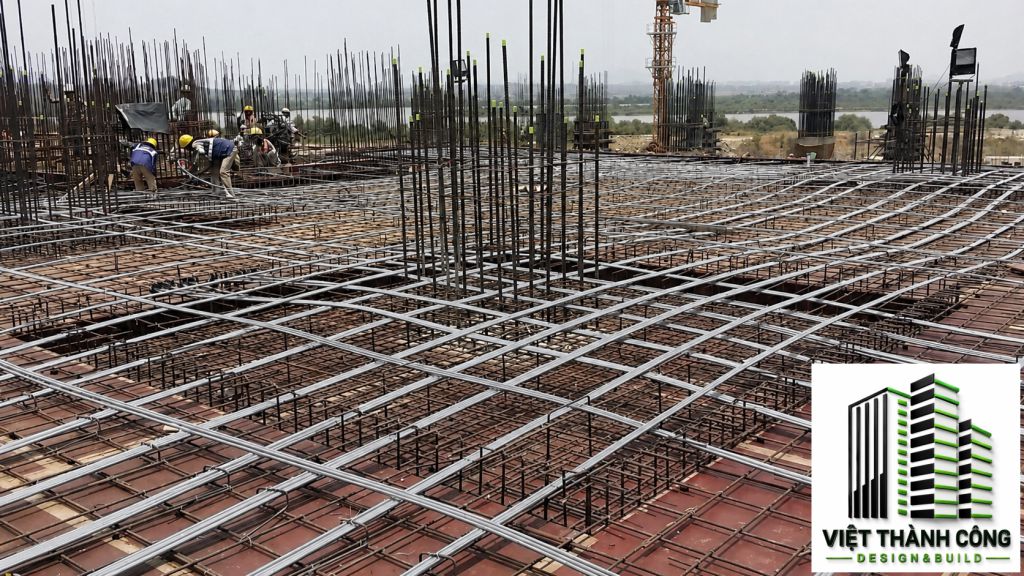

Thi công sàn dự ứng lực
Thi công sàn dự ứng lực

Bước 1: Lắp dựng cốp pha, đà giáo và xác định vị trí cáp dự ứng lực

Trong quy trình thi công, bước đầu tiên là lắp dựng cốp pha, đà giáo đảm bảo độ ổn định. Cốp pha đáy dầm được mở rộng 1.2m để làm sàn thao tác. Lan can bảo vệ bằng thép được lắp xung quanh đảm bảo an toàn lao động.

Sau nghiệm thu cốp pha, đội ngũ kỹ thuật tiến hành xác định vị trí đặt neo, cáp dự ứng lực và con kê thép, đây là bước quan trọng trong quy trình thi công sàn dự ứng lực. Các vị trí được đánh dấu rõ ràng bằng sơn màu theo đúng bản vẽ kỹ thuật.

Bước 2: Lắp đặt cốt thép lớp dưới

Toàn bộ quá trình lắp đặt cốt thép tuân thủ tiêu chuẩn, đảm bảo tính chính xác, vững chắc.

Bước 3: Thi công lắp đặt cáp dự ứng lực và hệ thống neo

Đế neo và cốc nhựa được gắn chắc chắn vào cốp pha. Cáp được gia công dưới mặt đất bằng thiết bị chuyên dụng, cắt chính xác theo chiều dài thiết kế. Sau đó cáp được đưa lên bằng cần cẩu tháp và lắp đúng theo sơ đồ thiết kế.

Mỗi cặp cáp được định hình và gắn chắc vào hệ thống cốp pha, bảo đảm sự ổn định và phân bố ứng suất hợp lý sau khi căng kéo.

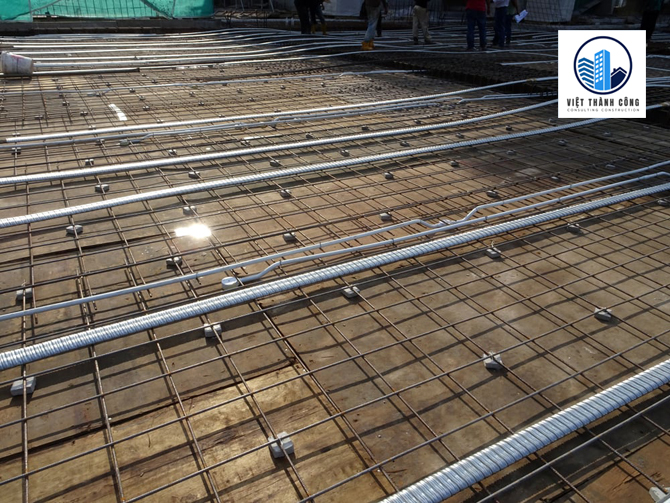

Lắp đặt cáp trong sàn dự ứng lực
Lắp đặt cáp trong sàn dự ứng lực

Bước 4: Lắp dựng cốt thép lớp trên và thép đai

Lắp đặt lớp cốt thép trên và thép đai được thực hiện theo đúng bản vẽ thiết kế. Điểm giao nhau giữa thép thường và cáp ứng lực sẽ được điều chỉnh không ảnh hưởng đến profile cáp.

Bước 5: Lắp đặt con kê tạo cấu hình cáp và các chi tiết âm tường

Con kê và các chi tiết kỹ thuật (ống điện, cứu hỏa, viễn thông,…) được lắp đặt theo đúng thiết kế, định hình chính xác cho profile cáp ứng lực – yếu tố quyết định trong thi công sàn dự ứng lực đạt hiệu quả chịu lực cao.

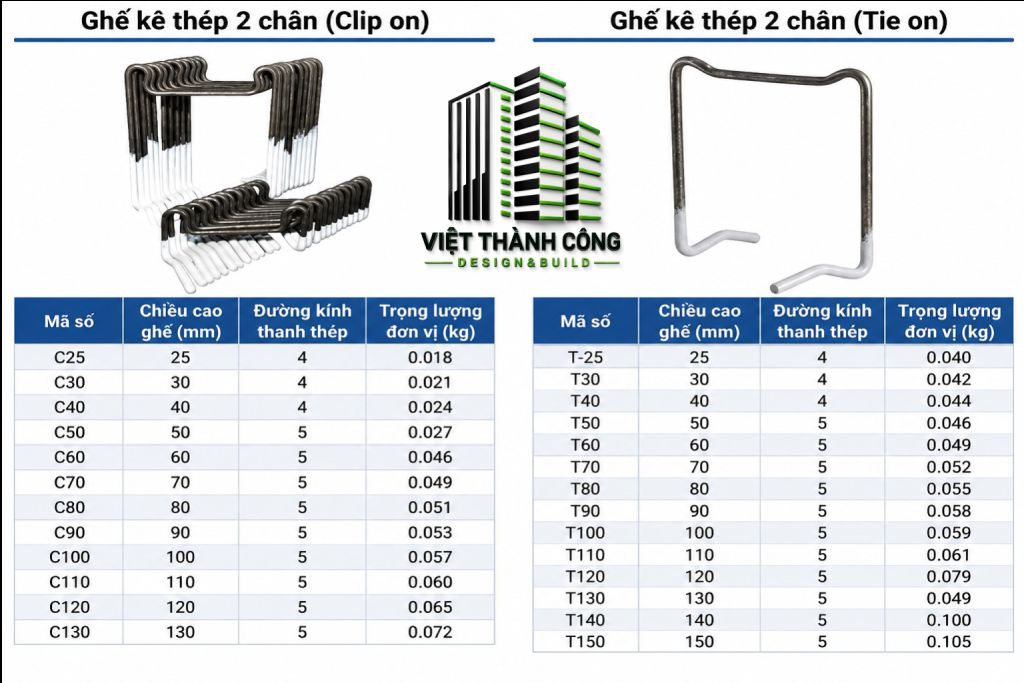

Con kê cáp dự ứng lực
Con kê cáp dự ứng lực

Bước 6: Đổ bê tông sàn – Giai đoạn trọng yếu

Trước khi đổ bê tông, toàn bộ hệ thống phải được kiểm tra kỹ lưỡng. Việc đổ bê tông được tiến hành liên tục và đúng kỹ thuật theo tiêu chuẩn. Trong quá trình thi công, thiết bị đầm không được làm xê dịch hệ cáp dự ứng lực.

Bước 7: Tháo cốp pha thành và khuôn neo

Sau 24h đổ bê tông, tiến hành tháo dỡ cốp pha thành. Kỹ sư của Việt Thành Công sẽ kiểm tra tình trạng neo và khuôn neo ngay sau đó để phát hiện kịp thời bất kỳ dấu hiệu hư hại hoặc xê dịch nào nhằm xử lý triệt để.

Tháo cốp pha thành và khuôn neo
Tháo cốp pha thành và khuôn neo

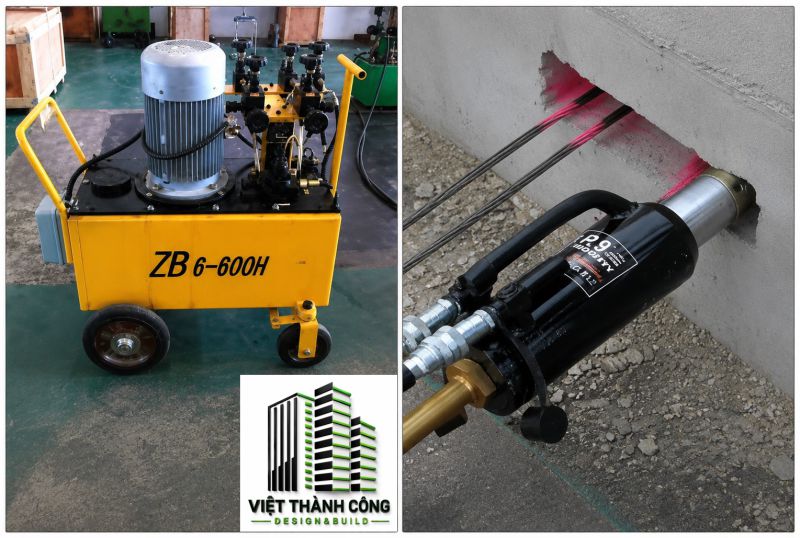

Bước 8: Kéo căng cáp dự ứng lực

Căng kéo cáp chỉ được thực hiện khi bê tông đạt tối thiểu 75% cường độ thiết kế. Kích thủy lực được kiểm tra kỹ lưỡng và kéo cáp theo đúng thứ tự đã được phê duyệt, từ giữa sàn ra biên, từ chân cột ra giữa nhịp.

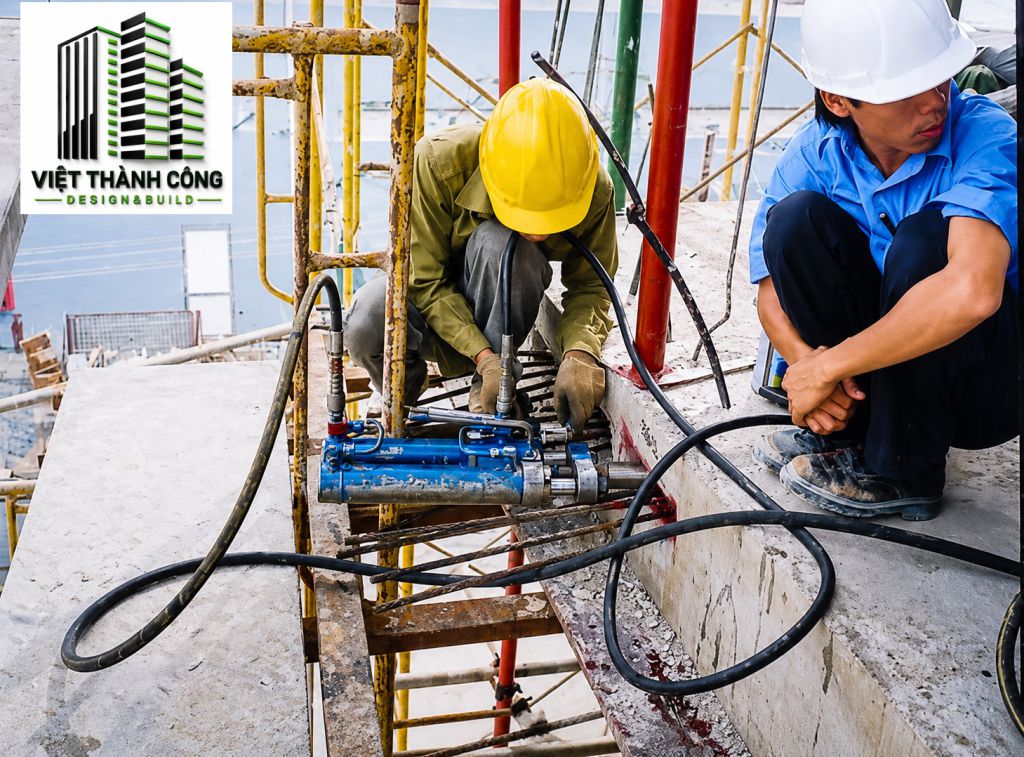

Kéo căng cáp theo thiết kế
Kéo căng cáp theo thiết kế

Toàn bộ quy trình này được lập thành hồ sơ quy trình thi công đầy đủ, chi tiết và được Chủ đầu tư, Tư vấn giám sát phê duyệt trước khi thực hiện.

Bước 9: Cắt đầu cáp thừa

Sau khi hoàn thành việc kéo căng, đầu cáp thừa được cắt gọn gàng bằng máy chuyên dụng, đảm bảo phần cáp còn lại nằm sâu 15–20mm vào trong mép sàn để chuẩn bị cho bước bảo vệ đầu neo.

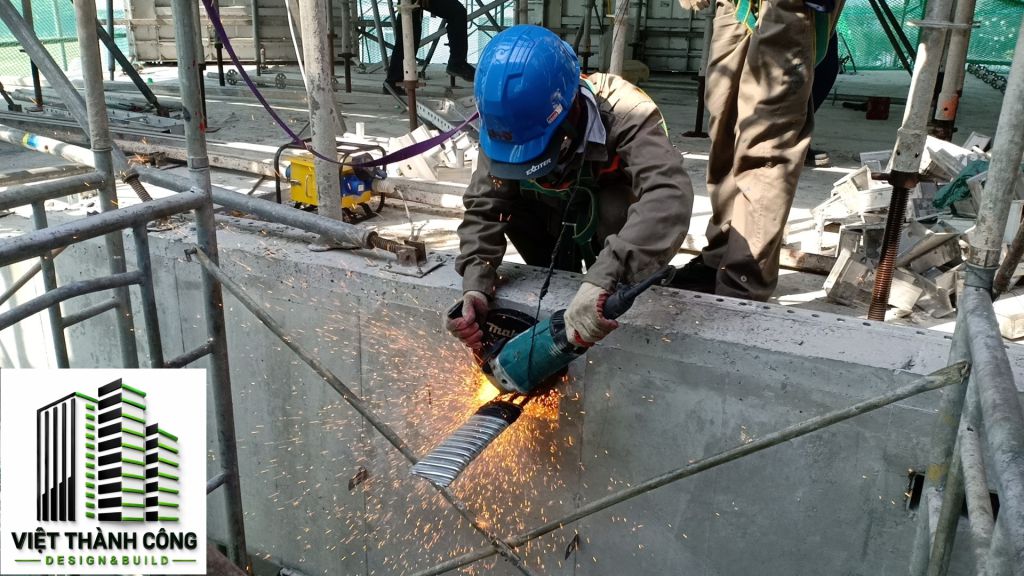

cắt cáp du ung luc
Cắt cáp đầu thừa

Bước 10: Bảo vệ đầu neo

Bảo vệ đầu neo là công đoạn quan trọng trong thi công, nhằm chống ăn mòn. Việt Thành Công sử dụng mỡ trung tính chống rỉ, chèn hốc neo bằng vữa không co ngót đảm bảo kín khít tuyệt đối.

Bước 11: Tháo dỡ ván khuôn và đà giáo

Chỉ khi công trình đã hoàn tất nghiệm thu kéo căng và bảo vệ đầu neo, ván khuôn và đà giáo mới được tháo dỡ. Kỹ sư của Việt Thành Công sẽ trực tiếp giám sát, theo dõi chuyển động sàn để phát hiện và xử lý kịp thời mọi bất thường.

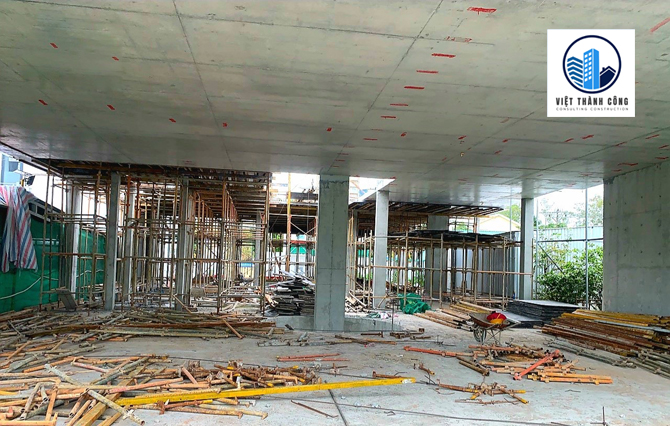

Tháo ván khuôn đà giáo
Sàn dự ứng lực sau khi tháo ván khuôn

Quy trình kiểm tra – nghiệm thu thi công sàn dự ứng lực

Các bước thi công tuân thủ nghiêm ngặt quy trình nghiệm thu bao gồm:

  • Kiểm tra vật tư, thiết bị, chứng chỉ chất lượng.
  • Nghiệm thu vị trí cáp, neo, cấu kiện, kích thước hốc neo.
  • Phê duyệt và giám sát quy trình kéo căng.
  • Kiểm tra và nghiệm thu công đoạn cắt cáp, chèn vữa, bảo vệ neo.
  • Lập biên bản nghiệm thu từng giai đoạn, toàn bộ công tác được hoàn thiện theo tiêu chuẩn cao nhất.

Việt Thành Công – Đơn vị thiết kế và thi công sàn dự ứng lực uy tín hàng đầu

Việt Thành Công là chuyên gia đầu ngành DUL với hai bài báo khoa học: Ảnh hưởng của cáp ULT tác động lên cột, khung có xét đến trình tự căng cáp Phương pháp trực tiếp để phân tích kết cấu bê tông DUL cùng với nhiêu dự án thực tế như Tổ hợp cao ốc Xigrand Court, Khách sạn Canary Qui Nhơn</strong>…

Cùng với hệ thống thiết bị hiện đại, Công ty Việt Thành Công cam kết cung cấp dịch vụ thiết kế và thi công sàn DUL đạt chuẩn, tối ưu chi phí, đảm bảo kỹ thuật – mỹ thuật và tiến độ công trình.
